Главная
>
Статьи
>
Экономика
>
«15 лет развития»: как красноярская система теплоснабжения получила путевку в большую модернизацию

«15 лет развития»: как красноярская система теплоснабжения получила путевку в большую модернизацию

19.02.2024
3
Источник: sibgenco.online

Всё началось с порыва

В далёком 2008 году, почти сразу после нового года, в Красноярске случилось коммунальное ЧП, оставившее без тепла практически половину города. На восточном выводе — трубопроводе, по которому тепло идёт в Берёзовку, — произошёл порыв. Часть посёлка осталась без тепла, а на правобережье Красноярска параметры существенно снизились — энергетики перераспределяли ресурсы, пытаясь не разморозить дома.

Новогодние праздники тогда выдались холодными, на улице было минус 35, поэтому чинить затянутый паром трубопровод пришлось практически вслепую. Несмотря на то, что работы выполнили за несколько часов, глава региона на Совете безопасности остро поставил вопрос о надёжности коммунальной инфраструктуры. Объём запланированных на год ремонтов теплосетей составлял тогда 9 км. И это только ремонт, о строительстве новых сетей речи не было — действующий тариф на тепло не позволял этого, а других источников инвестиций не было.

Кроме надежности остро стоял и вопрос развития города. Тепловая мощность для новых объектов и строящихся микрорайонов была, но возможности для её передачи ограничены — не хватало сетей. Все заявки на подключение от застройщиков складывались на полку — до лучших времён.

Порыв, встряхнувший весь город, заставил обратить внимание на эту проблему. С 2009 года программа развития системы теплоснабжения расширена. Источником финансирования определена плата за подключение к теплосетям, которую вносили застройщики за необходимую новостройкам мощность.

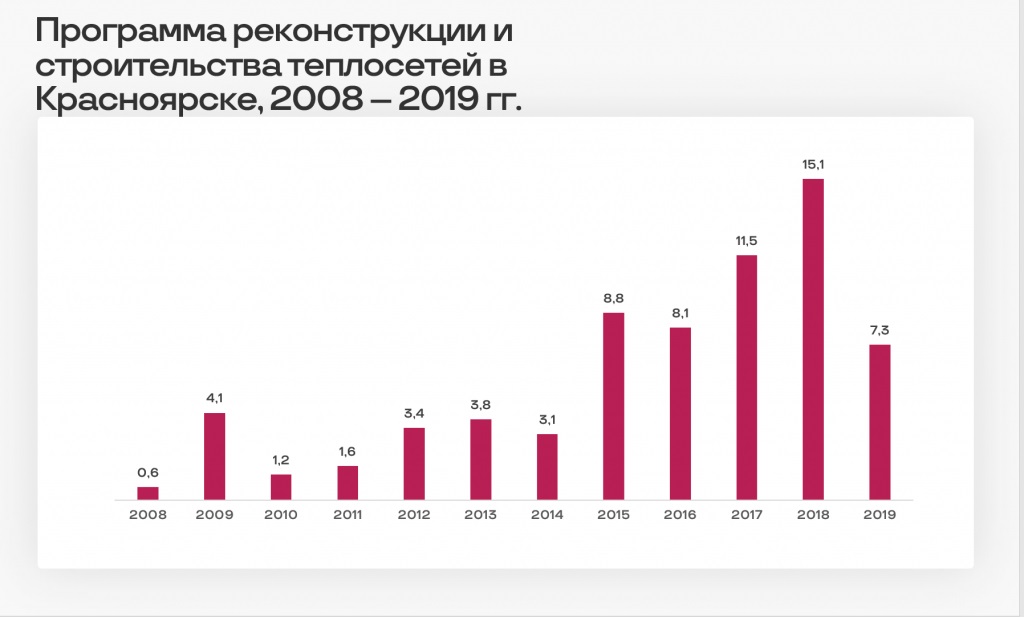

С 2008 до начала 2020 годов в городе построено и переложено с увеличением диаметра 74 км новых трубопроводов. Так, проложили трубопроводы в теле Николаевского и Октябрьского мостов, а также тепломагистраль на улице Авиаторов, расширили диаметр ещё нескольких, например, по ул. 60 лет Октября и ул. Дубровинского. Программа позволяла не только ежегодно обновлять городскую систему, но и создавать возможности для подключения новых объектов. С 2009 по 2019 годы в Красноярске такие разрешения получили более 1000 объектов.

Кроме этого, город получил и другие плюсы. Сейчас уже мало кто из жителей помнит, но еще несколько лет назад отключение горячей воды для испытания трубопроводов в Красноярске составляло 20 дней: в мае после окончания отопительного сезона отключали весь город на 10 дней, а потом еще на такой же срок по районам. С началом строительства новых трубопроводов этот период сократился вдвое. К этим изменениям город быстро привык, и теперь уже энергетики часто слышат от красноярцев «да, так всегда и было». Но так, конечно, это было не всегда.

Несмотря на большую программу модернизации масштаб старения теплосетей нарастал. Было понятно, что объём перекладки нужно увеличить в разы, чтобы город не попал в коммунальную катастрофу. К началу 2020 года процент трубопроводов с возрастом 25 лет и выше составлял более 70%.

Были и другие проблемы: дюкер — трубопровод, проложенный по дну Енисея и передающий тепло с правого на левый берег, — старел, а отремонтировать его не было возможности, нужен был альтернативный вариант. Кроме того, в городе началось активное замещение неэкологичных котельных. Районы, где они закрывались, ждали энергию от других источников. Ну, и, наконец, краевая столица требовала обеспечить возможности для постоянного роста.

Новая программа

Правительство Российской Федерации своим распоряжением № 1057-р от 17.04.2020 г. отнесло Красноярск к ценовой зоне теплоснабжения. Это решение предусматривало включение в тариф инвестиционной составляющей. С 2020 года в Красноярске была принята новая программа развития. Тогда все плюсы этого решения были только на бумаге, но власти города и края смотрели вперёд: построенная ещё в советские годы инфраструктура не будет вечной. СГК взяла на себя обязательства до 2032 года вложить в развитие системы теплоснабжения Красноярска 18 млрд рублей. Сейчас это решение имеет уже конкретные результаты, выраженные в снижении количества порывов и подключенных новостройках.

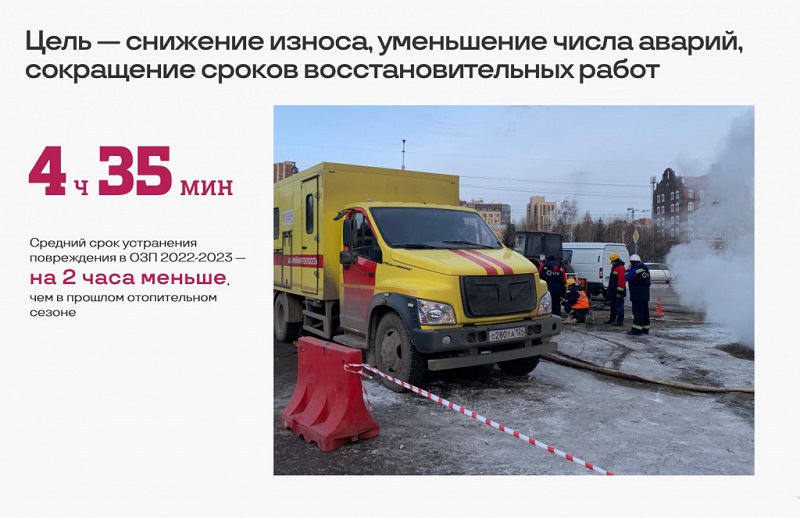

Ещё один немаловажный для горожан плюс — уменьшение времени устранения порывов. Это стало возможным за счет того, что при модернизации теплосетей энергетики установили больше запорной арматуры и отремонтировали старую. Для красноярца какая-то задвижка, скрытая на глубине коммунального колодца, не имеет значения, но иногда от неё зависит количество отключенных домов и скорость возвращения ресурса после ремонта. Так, при устранении порыва на 60 лет Октября именно новая арматура позволила отсечь часть домов, чтобы оставить их с теплом. То же самое касается порыва на Вавилова в прошлом году.

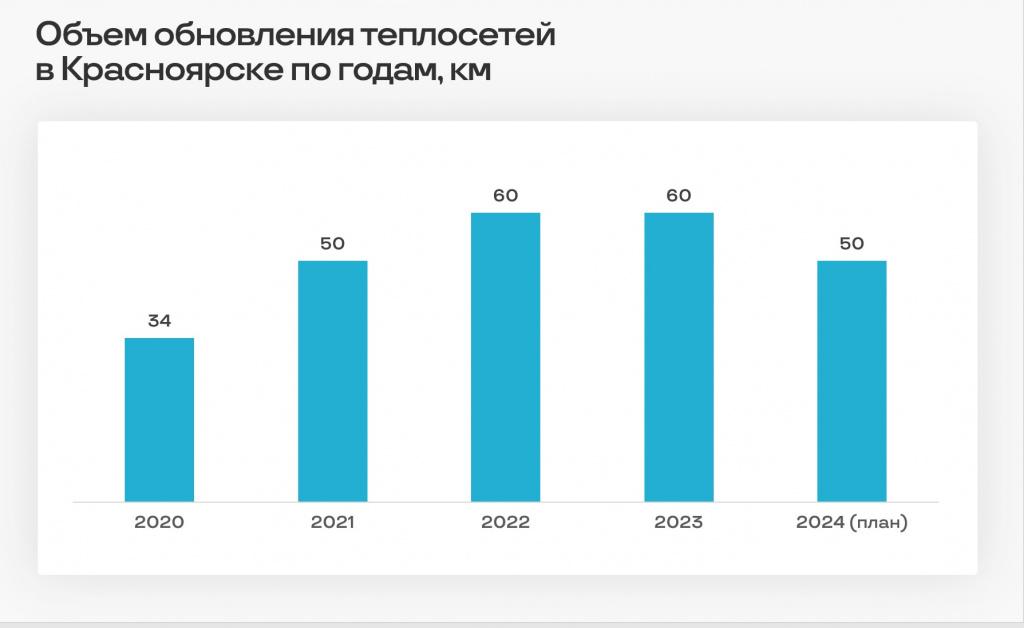

Сегодня объем перекладки теплосетей составляет 50-60 км в год. Это больше, чем в любое время существования Красноярска. Жители города видят постоянно возникающие ограждения, за которыми идёт большая стройка.

«В прошлом году мы отремонтировали и построили 60 км. Это на уровне 2022 года, хотя красноярцы меня спрашивали на встречах, не увеличили ли мы объемы. Просто работы были в центре города, поэтому заметнее. Мы могли бы делать больше, но это уже сильно помешает жизнедеятельности Красноярска, поэтому наша программа рассчитана на несколько лет. Пытаемся найти золотую середину между тем, что надо дело делать, и про жизнь большого города не забывать», — отметил директор красноярской теплосети СГК Сергей Иванов.

Развитие теплосетей позволило обеспечивать теплом районы, где шло активное замещение неэкологичных котельных. Прежде, чем объект исчезал с карты города, энергетики планировали путь тепла к его потребителям, при необходимости достраивали новые трубопроводы или перекладывали уже существующие с увеличением диаметра. Из плана в 35 таких котельных 33 уже не существуют, а тепло продолжает поступать в дома красноярцев.

С 2009 по 2023 годы Красноярск прирост на 10,4 млн кв. метров жилья. Из них с 2021 по 2023 годы уже во время работы новой программы по модернизации системы теплоснабжения сдано 2,25 млн кв. метров жилья. При этом все новостройки получили разрешения на техническое присоединение и были обеспечены теплом в срок. Это лучше всего демонстрирует и результативность программы, и правильность принятых когда-то решений. Невзирая на спокойно пройденные этой зимой морозы в Красноярске, говорить об успехах энергетики не спешат.

«Несмотря на большие объемы ремонтов, мы ещё в самом начале пути. Пока заменяем одни участки, другие продолжают стареть. Даже снижение статистики порывов — ещё не показательно. Точно могу сказать только одно: мы продолжим работу по обновлению красноярских теплосетей и сделаем всё возможное, чтобы обеспечить городу надежный энергетический фундамент для развития», — заключил директор Енисейского филиала СГК Олег Петров.

Рекомендуем почитать
